导读:
本工程为扩建工程续建工程,净水处理规模为25万m3/d,污泥处理设计规模为50万m3/d。生产构筑物包括:絮凝沉淀池(下叠清水池)、V型滤池、排水池、排泥池、污泥浓缩池、污泥脱水车间等。

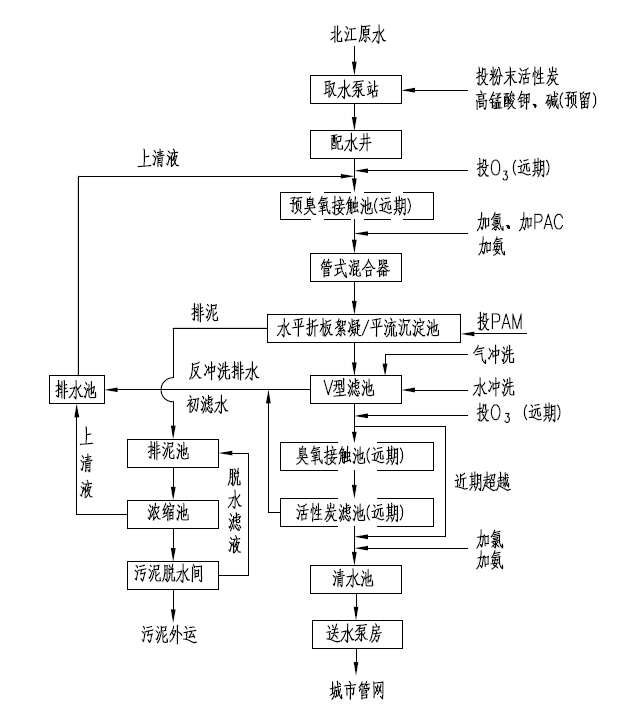

1.净水工艺流程:

2.构筑物设计:
(1)管式混合器:2台,直径1400mm。
(2)水平折板絮凝、平流沉淀池:絮凝时间20min,分三段,GT值5.8x104;沉淀时间1.7h,水平流速16mm/s,采用穿孔排泥管。
(3)均粒滤料V型滤池:正常滤速8.5m/h,强制滤速9.07m/h,分二座,共分16个单池,单格面积80m2,双排布置。滤料为均粒石英砂,粒径0.9~1.2mm,厚度1.2m。
(4)清水池:清水池与折板反应、平流沉淀池合建,清水池总有效调节容积59104m3,调节比例11.8%,叠沉布置在絮凝沉淀池下部。
(5)均粒滤料V型滤池冲洗泵房:均粒滤料反冲洗过程及参数为:第一阶段:气冲(15.0L/m2.s) 1.5min;第二阶段:气水同时冲洗时水冲强度(2.5L/m2.s) 4min;第三阶段:水冲(5L/m2.s) 6.5min。全程表面扫洗(2.2L/m2.s)。
(6)加药、加氯间:混凝剂采用液体聚合氯化铝,最大投加量34mg/L(商品重),平均投加量15mg/。投加点设管式混合器内,采用隔膜计量泵投加;助凝剂采用PAM,最大投加量0.5mg/,投加点设在水平折板反应池内,采用隔膜计量泵投加。
加氯系统分三点加氯:滤前加氯位置为管式混合器内,最大投氯量为2mg/L;滤后加氯位置为清水池进水管,最大投氯量为1.5mg/L;第三点加氯位置为清水池出水管,为应急加氯投加,最大投量为1.5mg/L;氯与氨的投加比例:氯:氨=4:1,氨的最大投加量为19kg/h;氨投加位置为两处:分别为管式混合器内和清水池进水管。
(7)排水池:设3台潜水泵(2用1备),Q=300m3/h,H=10m,N=22kW,为防止池内沉淀,池内3台水下搅拌器。
(8)排泥池:设3台潜水泵(2用1备),Q=200m3/h ,H=16m,N=18.5kW,为防止池内沉淀,池内设3合水下搅拌器 N= 1.5KW。
(9)污泥浓缩池:水力负荷:1.08m3/m2.h,污泥固体负荷:3.1kg/m2.h,污泥停留时间 5.9h,设2座直径为18m的圆形钢筋混凝土浓缩池。
(10)出水检测流量、压力、浊度、pH值、余氯及其他相关的水质参数。
