樟木头镇簕竹排水厂现状设计规模为10 万m3/d,分两期建设,一期规模为4 万m3/d,于1998 年投产,二期规模为6 万m3/d,于 2003 年投产。由于一期处理构筑物建设年代久远,设施简陋陈旧,基本已废弃。目前水厂实际供水量仅6 万m3/d。
本次扩建工程建设内容:
1、新建取水泵站一座,规模为12 万m3/d。位于东深供水箱涵--官仓取水点东侧,包括取水泵房和配电等附属;
2、新建取水泵站至簕竹排水厂DN1000 输水管线1 条,长约6200m;
3、新建现有取水泵站进出口DN1000 连通管线1 条,长约200m;
4、拆除簕竹排水厂院内现有一期废弃稳压配水井及净水系统,规模4 万m3/d;
5、新建稳压配水井1 座,规模12 万m3/d;新稳压配水井建成后,不仅能够同时接收簕竹排水库和东深供水工程的原水,还能够使二期净水系统和新建净水系统配水均匀;
6、新建处理规模为6 万m3/d 的净水系统;
7、利用现有加氯间旁边空闲房间改建成6 万m3/d 加氯系统,为本次新建净水系统加氯,并与二期工程连通。
8、在一期废弃的加氯间内新建12.0 万m3/d 投药系统,并间隔出独立的药库,为二期净水系统和新建净水系统投加絮凝剂。
9、对现有投药房加氯间翻新;
10、拆除投药间内现有加碱设施,新建12 万m3/d 加碱设施,并间隔出独立的3.8m×7.8m 食用纯碱贮药间一座;
11、新建处理规模为12 万m3/d 的排泥水处理系统;
12、厂区用电系统改建工程;
13、对现有中控系统进行改造。

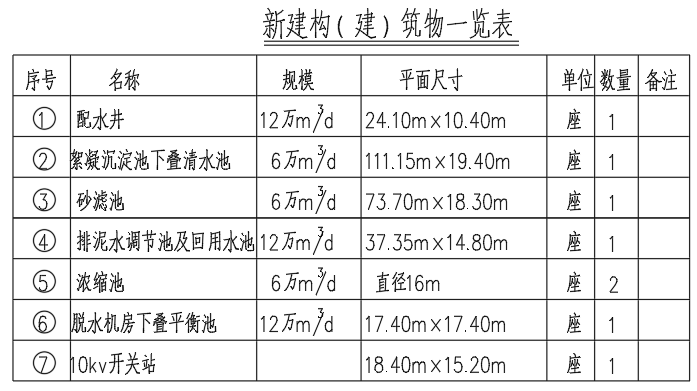

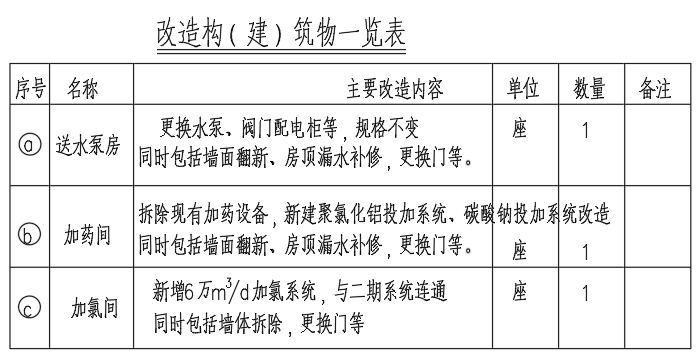

工程总投资:15813.79 万元。其中第一部分费用13857.80 万元。


1.综合池设计参数:
折板絮凝平流沉淀下叠清水池共一座,设计规模为6 万m3/d。絮凝区有效絮凝时间18.59min,分为三段,每段流速及水力停留时间分别为:
第一段:0.304m/s,絮凝时间:6.10min;
第二段:0.203m/s,絮凝时间:6.19min;
第三段:0.119m/s,絮凝时间:6.39min;
沉淀区水平流速13.2mm/s,沉淀时间1.89h,指型槽出水堰负荷 246.1m3/m.d。
下叠清水池分为两格,单格有效容积为3000m3,总容积为6000m3。
前混合停留时间约40s。
2.V型滤池
砂滤池设计规模6万m3/d,分为7格,单格滤池面积54.4m3。6格工作时,滤速为8.0m/h;5格工作时,滤速为9.6m/h。
采用气、水反冲加表扫方式:
反冲气强度:55m3/m2/h
气水同时反冲,气冲强度不变,水冲强度:7.5m3/m2/h
单水反冲,反冲强度:15m3/m2/h
滤池反冲洗期间,表面扫洗持续进行,扫洗水强度:9.5m3/m2/h。
滤料:石英砂,有效粒径D10=0.90mm,不均匀系数K60≤1.6,滤料厚度1.25m。
工艺流程图.pdf
